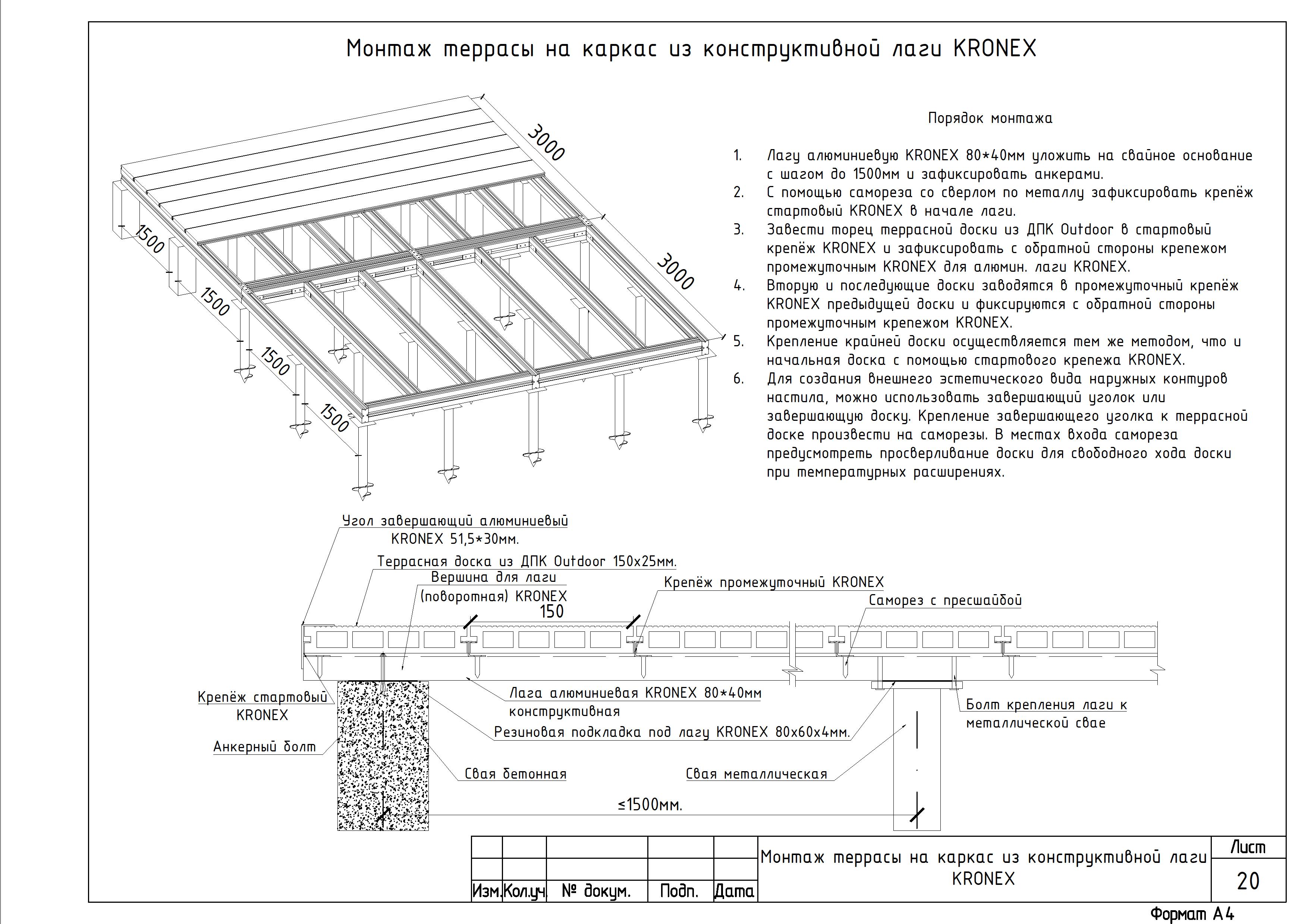

Монтаж террасы на каркас из конструктивной лаги KRONEX
Монтаж террасы на каркас из конструктивной лаги KRONEX

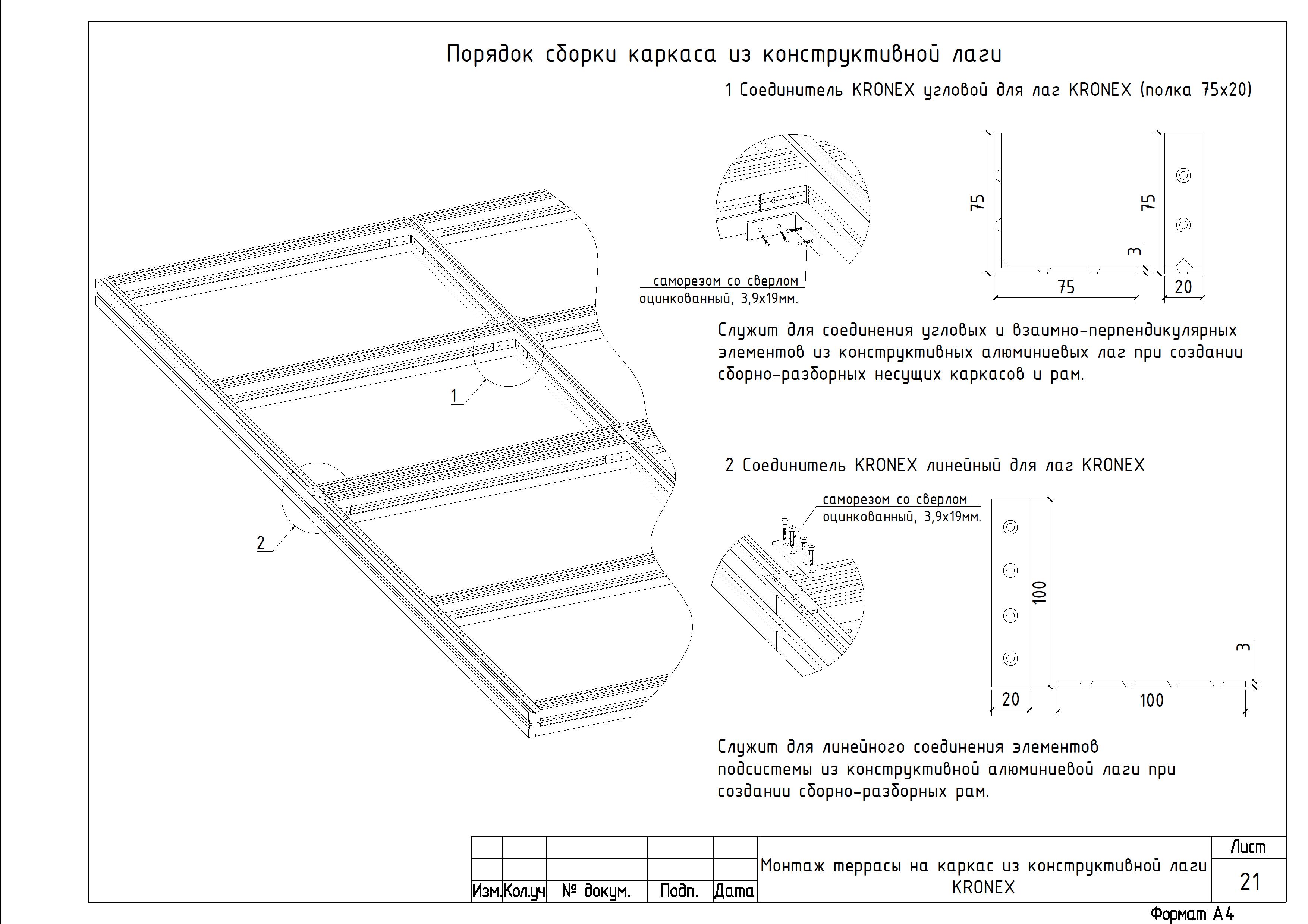

Порядок сборки каркаса из конструктивной лаги

Сборная подсистема для лестницы из конструктивных лаг KRONEX 80x40x3000 мм и угловых соединителей

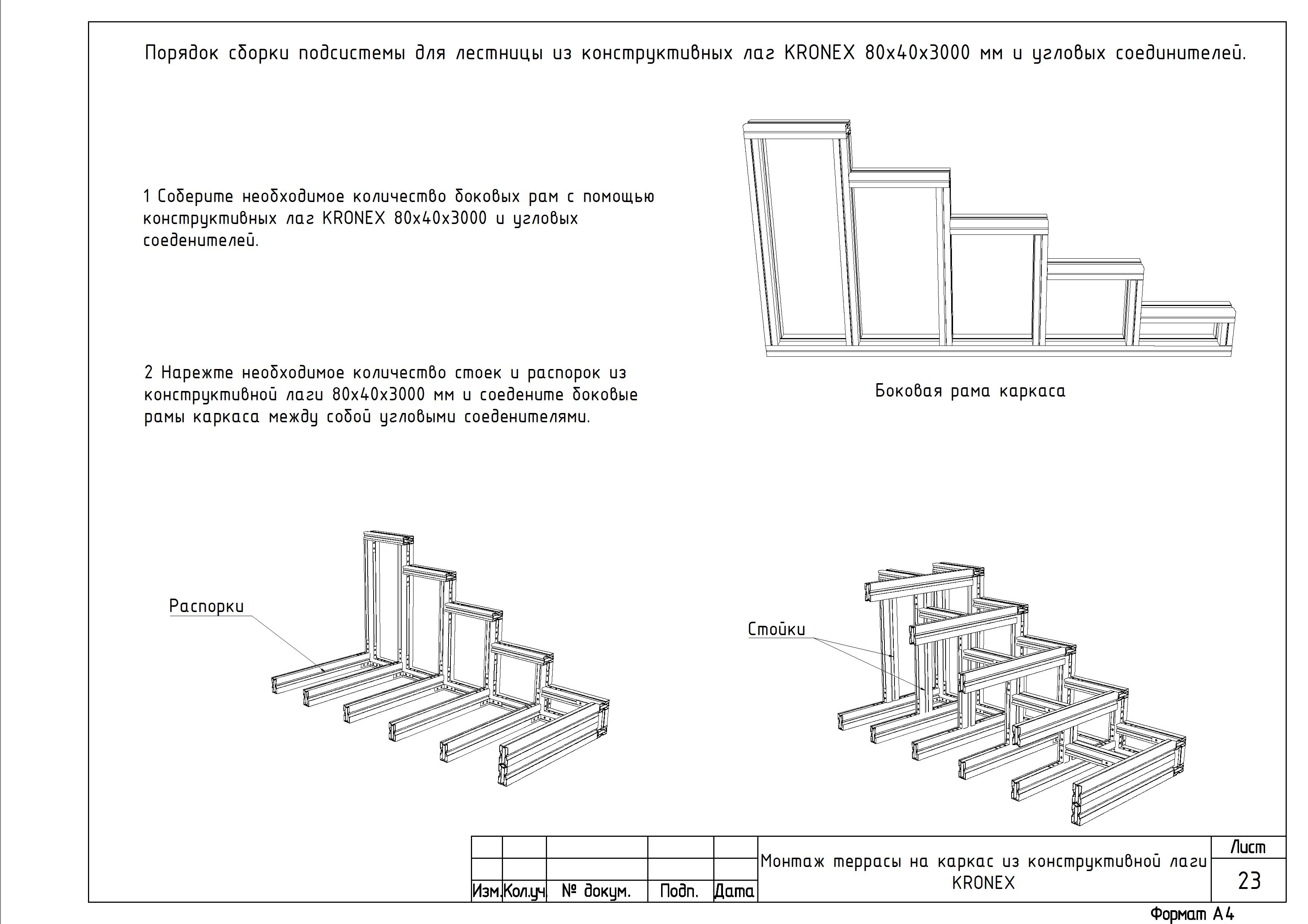

Порядок сборки подсистемы для лестницы из конструктивных лаг KRONEX 80x40x3000 мм и угловых соединителей
